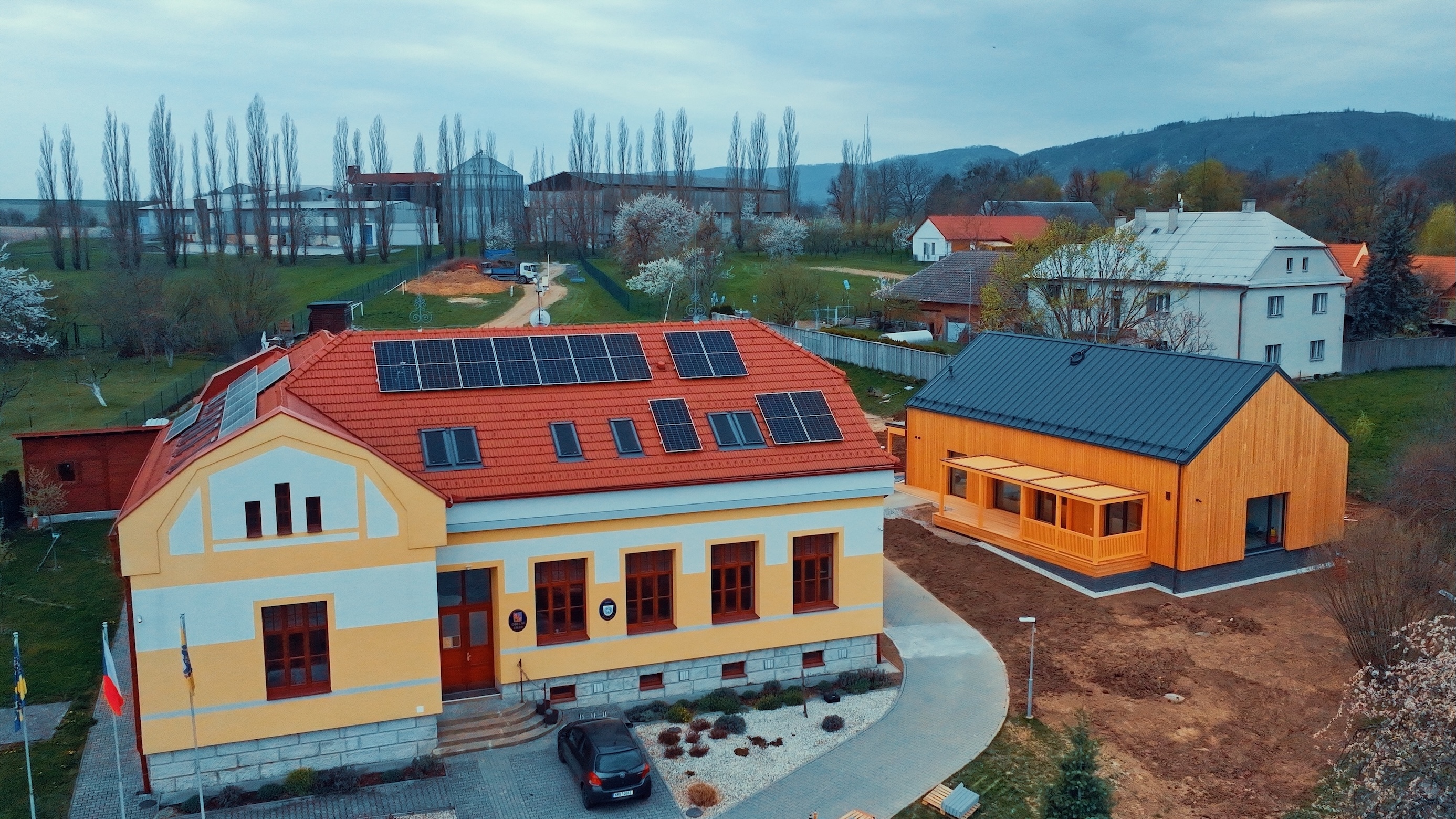

Dřevostavba mateřské školy: projekt za 20 milionů, dodaný bez stresu
Postavit dnes mateřskou školu není jednoduché. Vyžaduje to zkušenosti, precizní projektovou přípravu, spolehlivé subdodavatele a schopnost koordinovat desítky procesů najednou. Přesto – a to říkáme bez přehánění – to není to nejtěžší, s čím se při realizaci veřejné budovy potýkáte. Nejtěžší je ji otevřít.

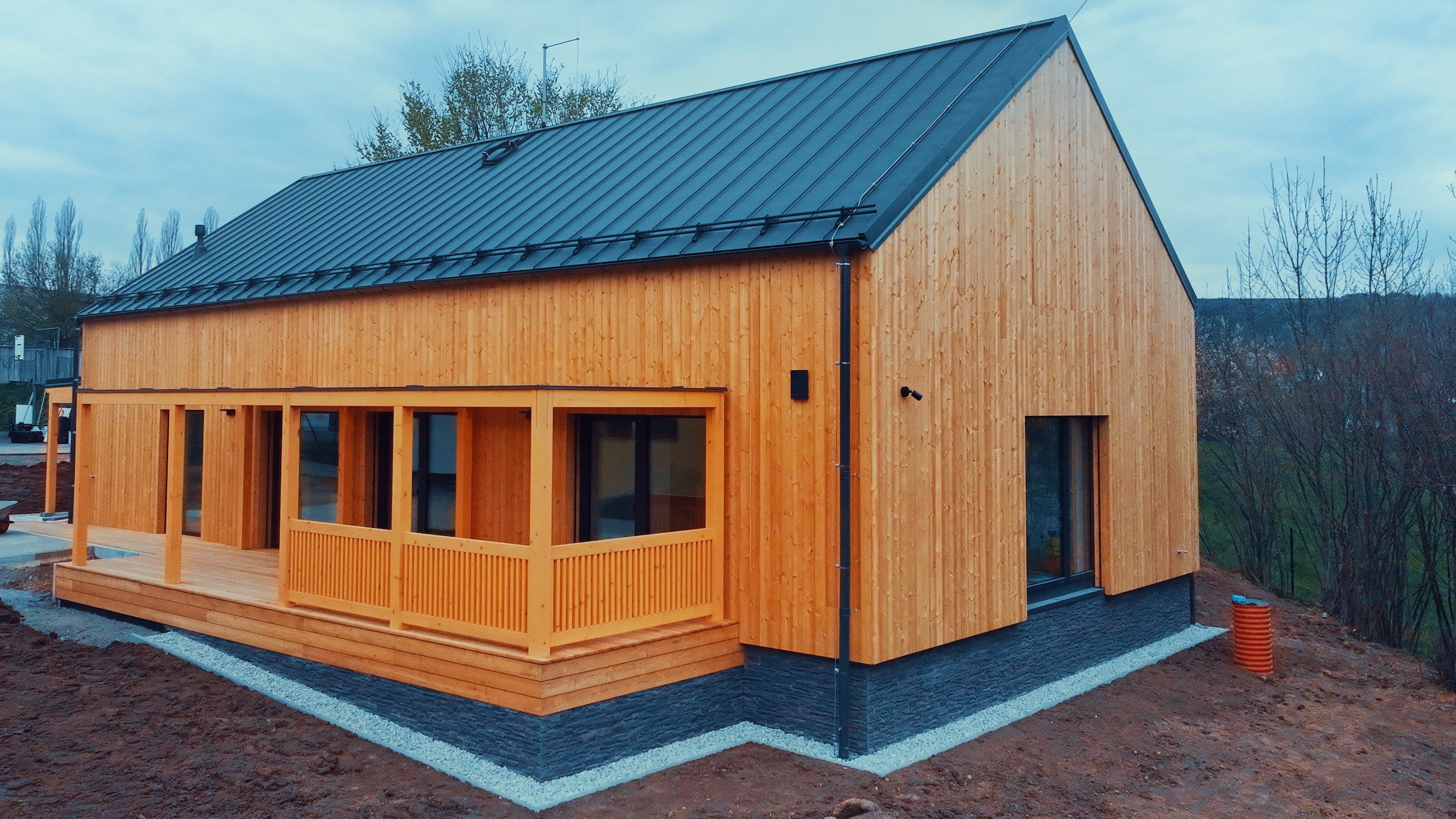

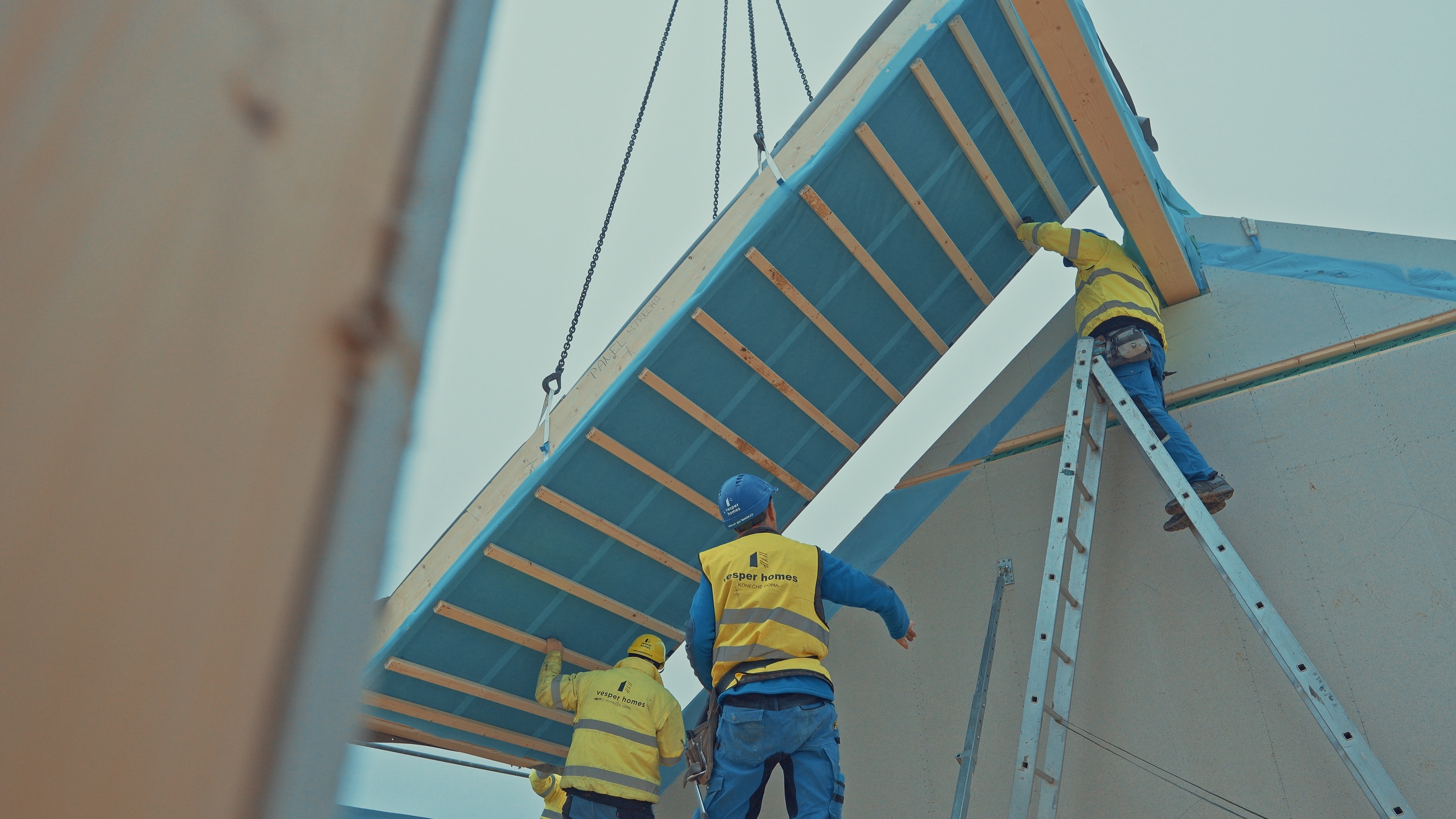

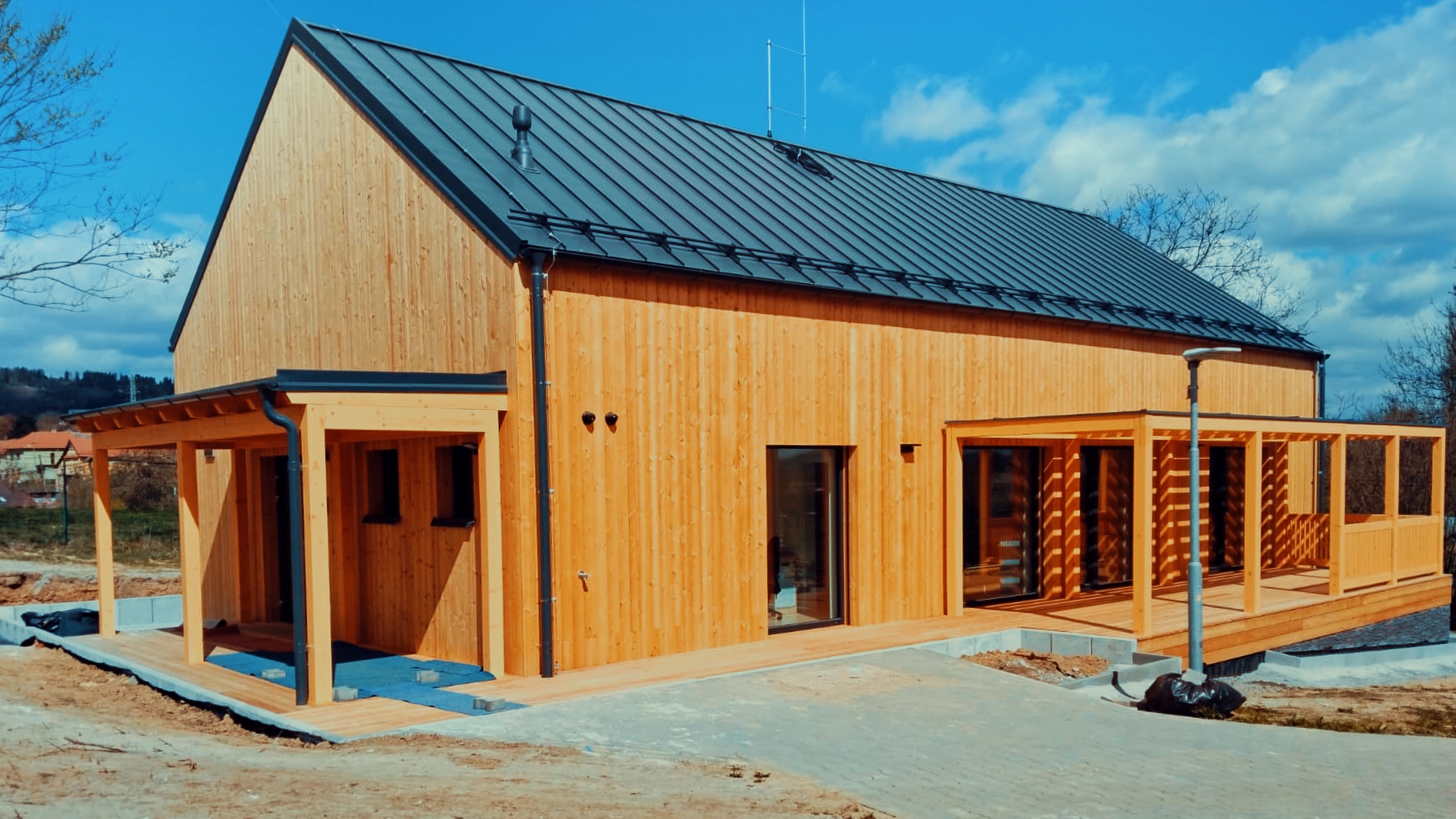

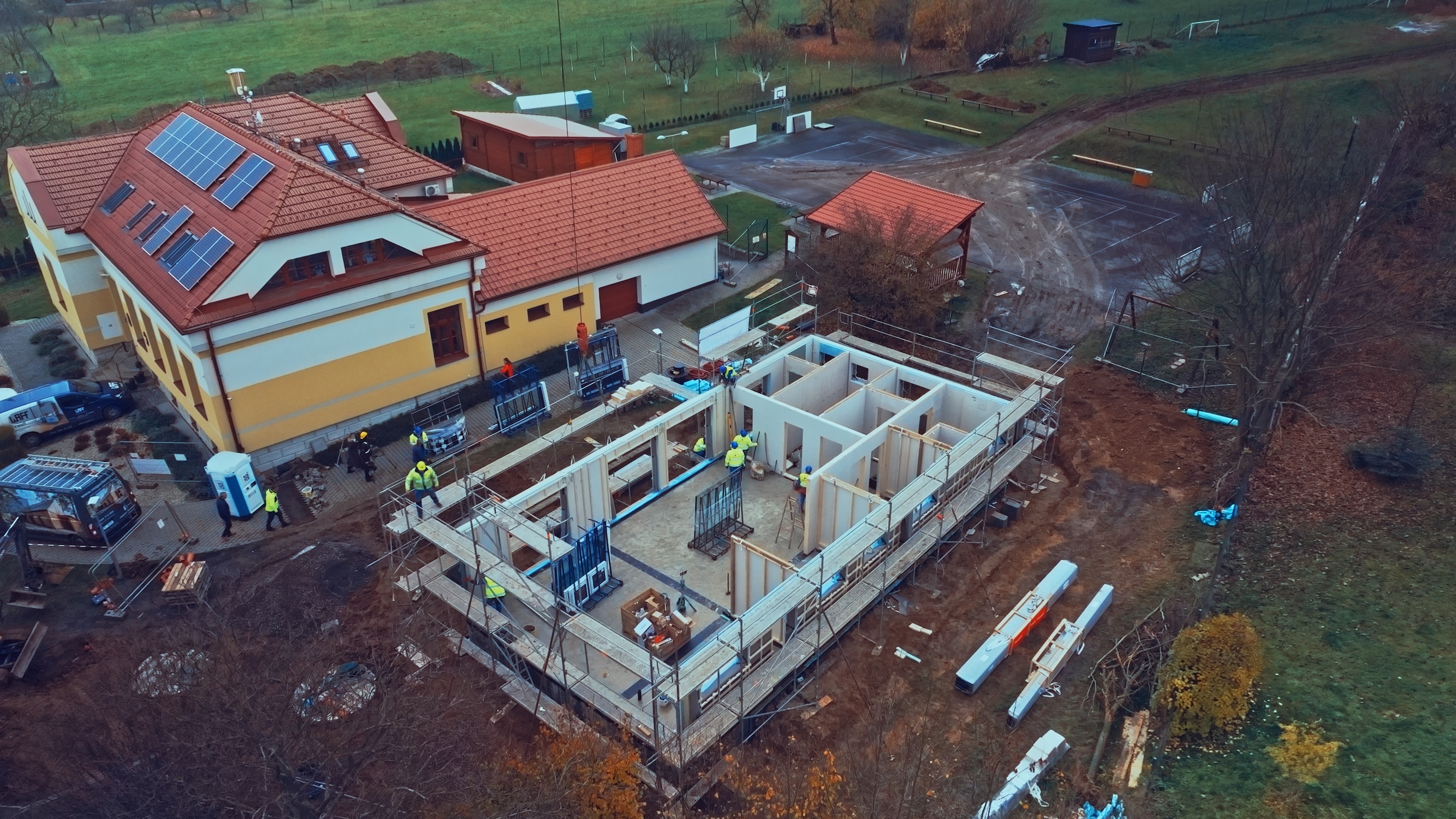

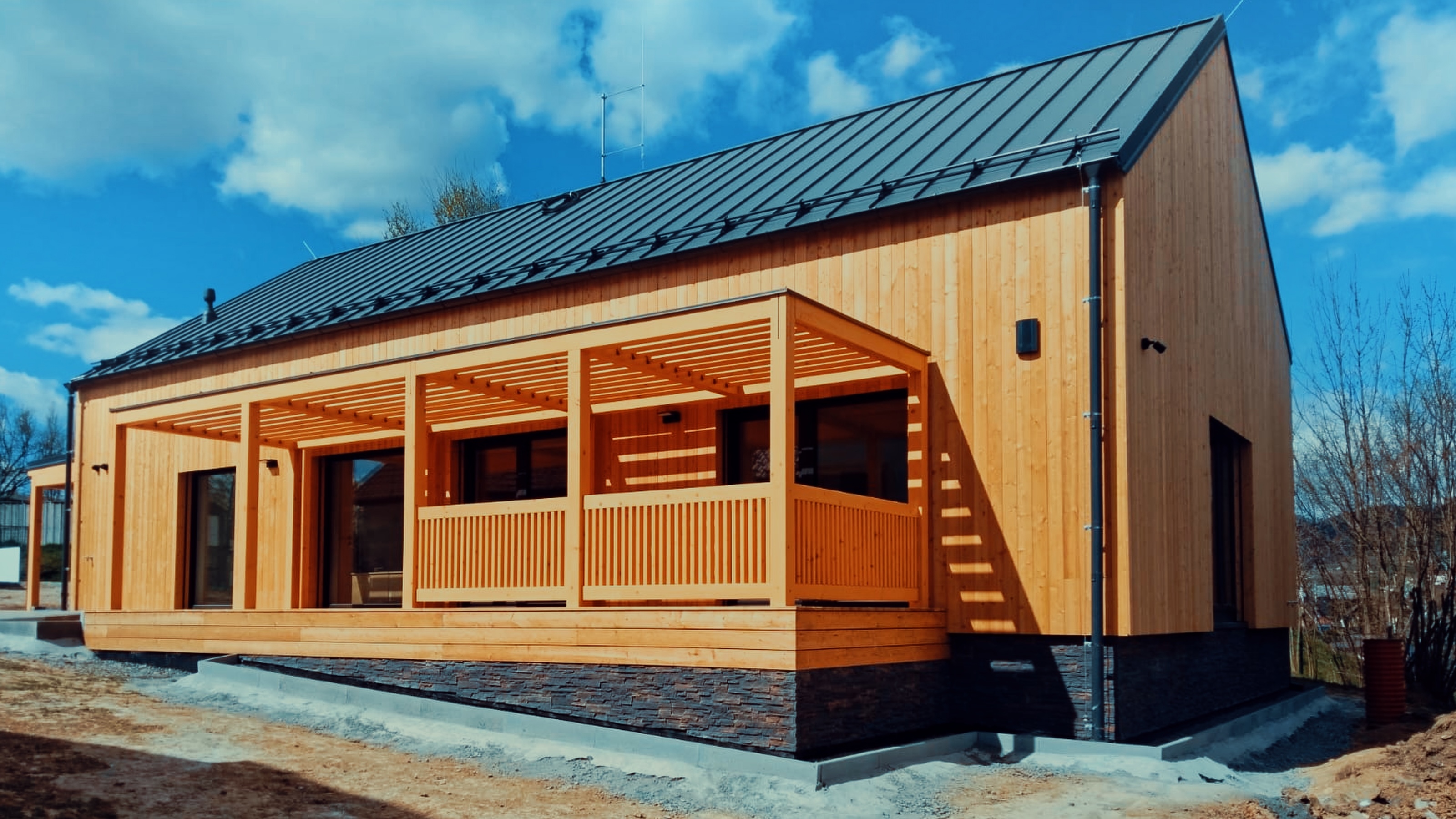

Budovu dětské skupiny jsme naprojektovali a postavili jako prefabrikovanou dřevostavbu za velmi intenzivních 6 měsíců. Projekt v hodnotě 20 milionů korun. Od podpisu smlouvy po fyzické předání stavby objednateli. Bez dramatických zádrhelů. Bez zásadních zpoždění. Bez výmluv, na které je české stavebnictví někdy zvyklé. A co víc – samotná stavba byla reálně hotová ještě o měsíc dříve, než bylo smluvně nutné. Jinými slovy: stavět dřevostavby umíme. A umíme je stavět rychle.
Precizní příprava je základ – u mateřské školy to platí dvojnásob

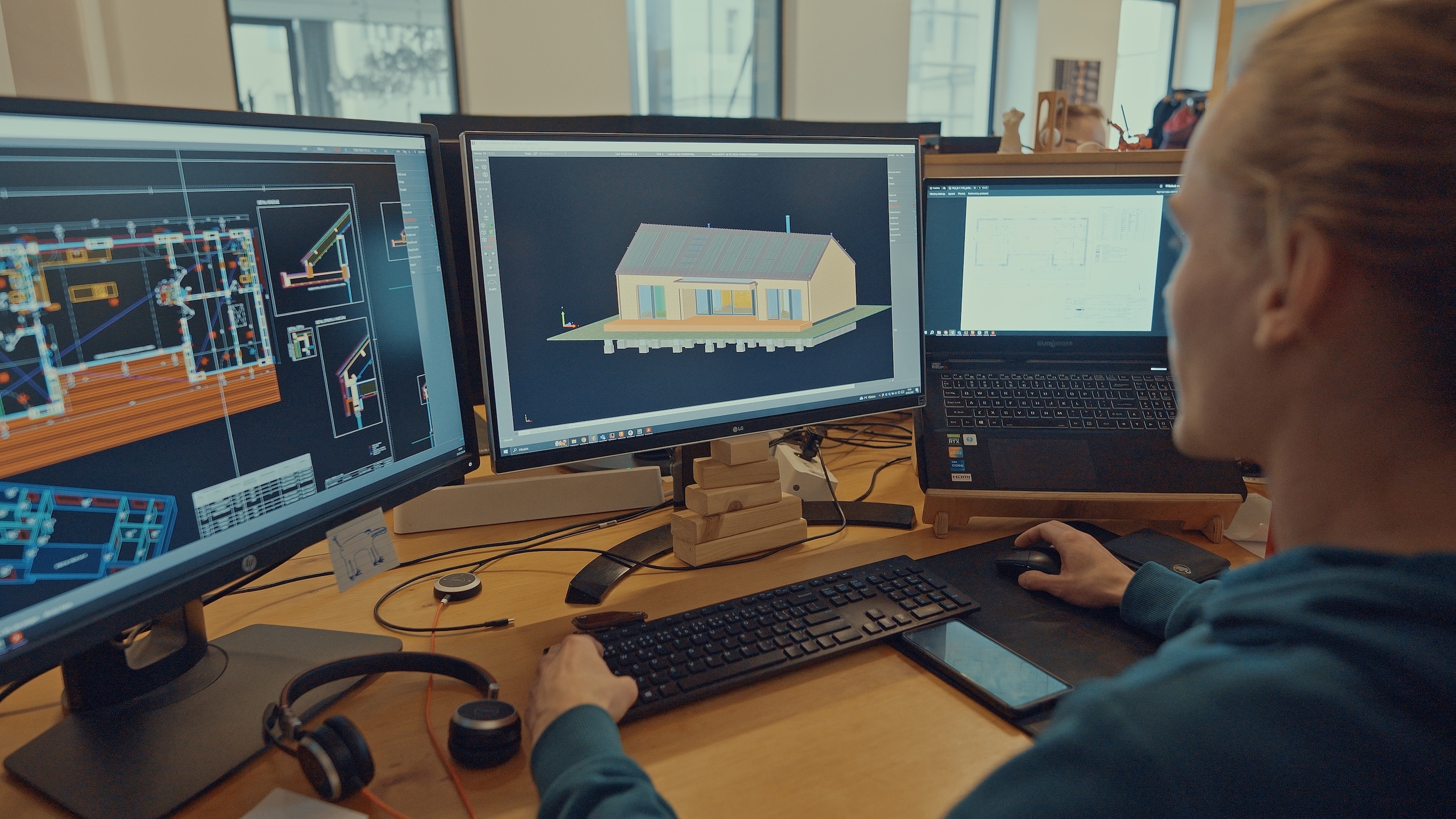

Rychlost, které jsme na stavbě dosáhli, nebyla náhoda. Stála za ní důkladná příprava projektové dokumentace, která u veřejné budovy typu mateřské školy znamená výrazně více než u běžné stavby. Vše digitálně s maximální eliminací chyb na staveništi. Příprava, která zaměstnala na několik týdnů více jak 15 našich odborníků. Požární bezpečnost, akustika, hygienické normy pro každý metr čtvereční, energetická náročnost – to vše musí projektová dokumentace pokrýt dříve, než se betonem zalije základová deska.

Hasičský záchranný sbor, hygienická stanice, energetický specialista – každý posuzuje svůj díl a každý musí říct ano. Právě proto je u dřevostaveb veřejných budov přípravná fáze tak klíčová. Chyba v projektu se na stavbě napraví jen těžko a vždy se prodraží. Náš přístup je jednoduchý: řešit detaily dopředu důkladně a bez zkratek. Výsledkem je stavba, která nestojí rychle navzdory přísným normám – ale právě díky tomu, že je splňuje od prvního dne.
Rychlost výstavby dřevostaveb vs. rychlost státního systému
České stavebnictví se za poslední roky výrazně posunulo dopředu. Firmy staví rychleji než kdykoli předtím. Technologie se zlepšují, prefabrikované dřevostavby umožňují realizovat veřejné budovy v řádu týdnů a měsíců. Procesy na stavbě se optimalizují, digitalizují, logistika a návaznost řemesel bez zbytečných prostojů. Výsledkem je, že dnes dokážeme realizovat projekty, jako jsou mateřské školy, základní školy nebo komunitní centra, v řádu měsíců – ne let.
Jenže vedle tohoto dynamického světa fyzické výstavby běží paralelně druhý svět. Svět povolení, schvalování, vyjádření a administrativy. A ten se mění výrazně pomaleji. Vzniká tak zvláštní a frustrující paradox: Postavit budovu je dnes v Česku často rychlejší než získat povolení ji používat. A to není jen nepříjemná anekdota ze stavebního deníku.

Když stavba skončí, začne čekání – kolaudace jako samostatná kapitola
Ve chvíli, kdy se namontují poslední kliky, usadí se podlahové lišty a technici zkontrolují všechny rozvody, by člověk logicky čekal, že je hotovo. Že práce je odvedena, budova stojí a děti se brzy nastěhují. Ale ve skutečnosti se v tu chvíli jen přepne do jiné fáze. Fáze administrativní. Přichází kolaudace – proces, který má zákonně potvrdit, že stavba odpovídá všem projektovým požadavkům, technickým normám a je bezpečná k užívání. To dává naprostý smysl. Bezpečnost dětí je prioritou číslo jedna a nikdo rozumný nebude zpochybňovat, že veřejné budovy musí procházet důkladnou kontrolou.
Co už dává smysl o poznání méně, je délka tohoto procesu. V našem případě trvala kolaudace stejně dlouho jako samotná výstavba celé budovy. Ano, čtete správně. Dva měsíce trvala výstavba dřevostavby mateřské školy a další dva měsíce – kolaudační proces. Zatímco na stavbě se každý den něco posouvá, každý den vidíte hmatatelný pokrok – u kolaudace se většinou čeká. Na vyjádření. Na stanoviska. Na razítka. Na koordinaci mezi dotčenými orgány a úřady.
Pokuta 496 Kč: drobnost, která říká všechno
A pak přišel detail, který celý příběh symbolicky završil. V průběhu kolaudačního procesu jsme nestihli jeden administrativní termín. O pár hodin. Výsledek? Pokuta 496 Kč. Je to vlastně nepodstatná částka. Číslo, které v kontextu dvacetimilionového projektu nedává žádný finanční smysl. Ale symbolicky říká naprosto vše o stavu věcí. Nejde o peníze. Jde o princip. O situaci, kdy: projekt za 20 milionů korun stojí fyzicky hotový, celý měsíc čeká na papíry a razítka a pak dostane pokutu za to, že nestihne jiný papír o pár hodin. Vzniká tak systémový nesoulad mezi realitou moderní výstavby a procesem, který ji má schvalovat.

Co je skutečný problém: nejde o kolaudaci, jde o její nastavení
Mateřské školy, základní školy a další veřejné dřevostavby musí být bezpečné – to je absolutní základ. Problém není existence kolaudačního procesu. Problém je jeho rychlost a celkové nastavení. Pokud trvá administrativní část výstavby stejně dlouho jako samotná fyzická realizace budovy, něco zásadního není v rovnováze. Stavebnictví – a zejména moderní dřevostavby a prefabrikované konstrukce – se zrychlilo natolik, že systém schvalování a povolování jednoduše nestíhá. A právě tady dnes vzniká největší zpoždění projektů veřejných budov. Ne na stavbě. Ale mezi razítky.
Nejdražší část stavby není beton ani dřevo – je to čekání
Na konci tohoto příběhu zůstává jedna jednoduchá, ale velmi konkrétní otázka: Co je dnes v České republice vlastně nejpomalejší část výstavby veřejné budovy? Betonování základů? Montáž prefabrikovaných dřevěných panelů? Logistika materiálu na staveniště? Ne. Nic z toho. Nejpomalejší část je bohužel rozhodování a schvalování. Protože zatímco moderní dřevostavby rostou rychleji než kdykoli předtím, schopnost systému je schválit a uvést do provozu zůstává hluboko pozadu. A tak jsme se jako obor dostali do paradoxního bodu, kdy nejdražší část celé stavby není to, co se fyzicky staví. Nejdražší část je to, na co se čeká.
Vesper Homes se specializuje na prefabrikované dřevostavby na klíč – od rodinných domů po veřejné budovy, jako jsou mateřské školy, základní školy nebo komunitní centra.
Pokud plánujete realizaci veřejné dřevostavby a chcete mít jistotu, že stavba proběhne rychle, precizně a bez zbytečných překvapení, ozvěte se nám.
Krátká videoukázka z hrubé stavby projektu dětské skupiny Klokočí.
